(1)灌漿材料
灌漿主要材料為水泥、水。
1)水泥
灌漿的水泥為抗硫酸鹽水泥,水泥細度應通過灌漿試驗最終確定。
2)水
拌漿水的溫度不得高于40℃。
(2)孔位布置
按設計間距2m及灌漿孔布置軸線,用全站儀定出實際孔位,布設控制樁依次編號。
(3)鉆孔

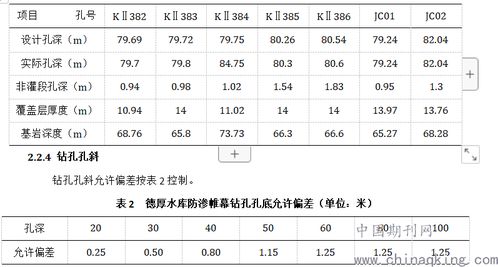

采用地質鉆機鉆孔,鉆機安裝應平整穩固。帷幕灌漿孔的開孔孔位與設計位置的偏差不得大于10cm,施鉆過程中,所有帷幕孔進行全孔測斜,如發現鉆孔偏斜超過規定時,即時采取糾偏措施或采取監理人批準的補救措施。嚴格按照技術規范、施工圖紙和監理人要求進行。
鉆孔結束后,及時報請監理工程師進行孔位、深度、孔徑、鉆孔順序和孔斜等項目的檢查驗收工作,合格后方可進行下一道工序。
(4)灌漿孔沖洗及裂隙沖洗
灌漿孔沖洗及裂隙沖洗在已搭設的鉆孔平臺上進行。
采用導管通入大流量水流從孔底向孔外沖洗的方法進行沖洗。沖洗水壓采用80%的灌漿壓力,當壓力超過1MPa時,采用1MPa。
灌漿孔沖洗應沖至回水澄清后10min結束,孔內殘存的沉淀物厚度不超過20cm。
若鄰近有正在灌漿的孔或鄰近灌漿結束不足24h時,不得進行裂隙沖洗。
灌漿孔裂隙沖洗后,該孔應立即連續進行灌漿作業,因故中斷時間間隔24h的,在灌漿前重新進行裂隙沖洗。
(5)灌漿孔壓水試
(6)灌漿
帷幕終孔的標準:
(1) 帷幕灌漿采用自上而下分段灌 漿法時,在規定的壓力下,當注入率不 大于1L/min時,繼續灌注60min,灌 漿可以結束。
(2)采用自下而上分段灌漿法時, 當注入率不大于1L/min時,繼續灌注 30min,灌漿可以結束。
帷幕灌漿的施工質量檢查要點:
(1) 帷幕灌漿質量檢查應以檢查孔 壓水試驗成果為主,結合對竣工資料和 測試成果的分析,綜合評定。
(2) 監理人員會同質檢員對帷幕灌 漿孔的封孔質量進行抽樣檢查。
(3)帷幕灌漿檢查孔應在下述部位 布置:① 帷幕中心線上。② 巖石破碎、斷層、大孔隙等地質 條件復雜的部位。③ 末序孔注入量大的孔段附近。④ 鉆孔偏斜過大、灌漿情況不正常 以及經分析資料認為對帷幕灌漿質量有 影響的部位。
(4)帷幕灌漿檢查孔的數量不少于 灌漿孔總數10%, —個施工段內至少 應布置一個檢查孔。其中,土石圍堰部位的帷幕灌漿應結合對旋噴的鉆孔取芯 進行壓水檢查,即在取芯孔位繼續鉆進,用作壓水檢查孔,同時適當加密一些壓 水孔,使得壓水檢查孔的數量不少于灌 漿孔總數的10%。
(5)帷幕灌漿檢查孔壓水試驗應在 灌漿結束后14d后進行。
(6) 帷幕灌漿檢查孔壓水試驗應自 上而下分段卡塞進行壓水試驗,試驗采 用單點法。壓力可為灌漿壓力的80%。 根據公式q=Q/(P ? U計算透水率q值。
(7) 帷幕灌漿檢查孔應采取巖芯計 算獲得率并加以描述,同時應拍攝照片 留存。
(8) 帷灌灌漿質量壓水試驗檢查合格 標準:升漿基床(水泥土墻)與基巖接觸 段及其下一段的合格率應為100%。再 以下的各段的合格率應在90%以上,不 合格段的透水率值不超過設計規定值的 150%且不集中,灌漿質量可認為合格。 否則應由監理會同業主、設計和施工單 位商定處理方案。
灌漿施工組織設計
1.3地質條件
K30巖溶管道(泉),發育于P2c含燧石結核灰?guī)r中部,沿層面發育,常年有水流,在河邊有兩泉點,主管道出口高程370m,可見長度大于60m,主管道上游40m處另一泉點(S2),出露高程367m,連通試驗證明其發育有多條和多層分支管道及倒虹吸管道,倒虹吸管道最低高程291.77m.其巖溶水徑流大體由四角鄉分水嶺ZK-13→ZK-23→ZK-17→ZK-79→K30和S2.匯水面積1.98k㎡,一般流量9.75~132.2L/s,洪峰流量根據降水頻率P=10%、P=5%,分別為18.5m3/s、21.9m3/s.
K31巖溶道系統發育于T1y2-2中厚-厚層灰?guī)r,沿層面及NW向橫張裂隙發育。出口高程381.1m,由洞口向山內呈附梯狀下降至366m高程后順層發育水平溶洞,其在深部形成多個巖溶潭,如PD-23、PD-47平硐追蹤揭露的Kp-3、Kp-1、Kp-2等,長10~15m,寬3~10m,水深20~24m,其上溶洞凈空高達50m左右,各巖溶潭間為裂隙型管道連通,連通試驗證明在河水面以下尚有出口。其巖溶水徑流大體由四角鄉分水嶺ZK-11→ZK-21→ZK-7→ZK-19→K31.流向S40°W,匯水面積2.0k㎡,一般流量7~30L/s,洪峰流量根據降水頻率P=10%、P=5%,分別為18.7m3/s、22.2m3/s.
1.4施工用電
工地施工變電站位于思林烏江大橋右岸橋頭,本標施工用電由此接入,電壓等級為10kV.
施工用電由思林電站施工變電站第七回距壩肩位置50m的中端桿連接,距離施工用變壓器240m左右(兩臺施工變壓器布置在右岸1#公路K1+400~K1+600段下方),低壓側距工作面約400m(K30、K31兩個工作面跨江線路長度約800m長)。
1.5招標工程范圍與內容
1.5.1灌漿工程
主要針對K30、K31處理洞內巖溶管道進行處理,采取大孔徑鉆孔回填混凝土、回填砂漿、回填碎石等,同時對溶洞周邊進行灌漿處理。施工過程中,應根據鉆灌情況對灌漿范圍、灌漿孔布置及底線進行調整。
1.5.2臨時設施工程
(1)本標所需要的臨時施工道路、生產及生活用房、風、水、電及通訊系統的修建和維護(發包人提供者除外);
(2)由承包人負責承包人承建的本標施工供電設施的施工、運行及維護;
(3)本標范圍內的施工期生活供水、排水及衛生系統;
(4)本標范圍內的安全文明施工及環境保護措施;
(5)招標文件和圖紙包含的其他工程項目。
聲明:本網站尊重并保護知識產權,根據《信息網絡傳播權保護條例》,如果我們轉載的作品侵犯了您的權利,請在一個月內通知我們,我們會及時刪除。
蜀ICP備2020033479號-4 Copyright ? 2016 學習鳥. 頁面生成時間:2.609秒
