【二級建造師考訊】
措施項目費的計算方法一般有以下幾種:

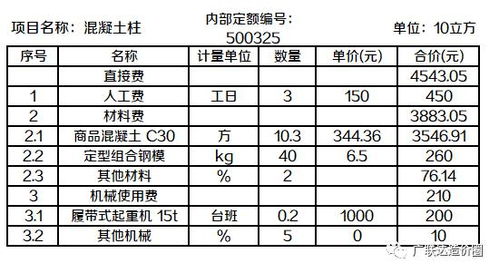

1.綜合單價法
這種方法與分部分項工程綜合單價的計算方法一樣,就是根據需要消耗的實物工程量與實物單價計算措施費,適用于可以計算工程量的措施項目,主要是指一些與工程實體有緊密聯系的項目,如混凝土模板、腳手架、垂直運輸?shù)?。與分部分項工程不同,并不要求每個措施項目的綜合單價必須包含人工費、材料費、機械費、管理費和利潤中的每一項。
2.參數法計價
參數法計價是指按一定的基數乘系數的方法或自定義公式進行計算。這種方法簡單明了,但最大的難點是公式的科學性、準確性難以把握。這種方法主要適用于施工過程中必須發生,但在投標時很難具體分項預測,又無法單獨列出項目內容的措施項目。如夜間施工費、二次搬運費、冬雨期施工的計價均可以采用該方法。
3.分包法計價
在分包價格的基礎上增加投標人的管理費及風險費進行計價的方法,這種方法適用于可以分包的獨立項目,如室內空氣污染測試等。
有時招標人要求對措施項目費進行明細分析,這時采用參數法組價和分包法組價都是先計算的該措施項目的總費用,這就需人為用系數或比例的辦法分攤?cè)斯べM、材料費、機械費、管理費及利潤。
【例題】工程量清單中措施費的主要計算方法不包括( )。
A.參數法
B.綜合單價法
C.分包計算法
D.全費用綜合單價法
【解析】工程量清單中措施費的主要計算方法有三種:參數法計價、分包法計價和綜合單價法計價。
直接費包括直接工程費和措施費,直接工程費=人工費+材料費+機械費
措施費一般等于直接工程費*費率
間接費和利潤的算法有:以"人工費+機械費”為基數;或“人工費”為基數;或間接費以直接費為基數,利潤以直接費+間接費為基數 。
費率一般取綜合費率:包括營業費,城市建設維護費和教育費附加,根據工程項目所 在地的不同而不同,所在地為城市的,綜合費率=【1/1-3%-3%*7%-3%*3%】-1,在縣城或鎮的,為=【1/1-3%-3%*5%-3%*3%】-1,在農村的=【1/1-3%-3%*3%-3%*3%】-1
項目預算法基本上是一種尋求最有效地調配資源以實現目標的系統法。由于這種方法強調的是目標和實現目標的規劃,以及是按規劃的項目方案撥款而不是按職能部門上年的預算基數增加或減少一筆開支,所以它克服了各種預算(包括企業預算)中所共有的缺點,擺脫了過分地受會計期(月度、季度、年度)時間框框的限制。
項目預算法強調選取實現目標的最佳途徑,也就是要對各種可能的方進行費用效果分析。因為規劃中的失誤是不能通過其后的計劃和預算來彌補的。所謂費用效果分析,即是對不同方案實現目標的效果和所需的費用進綜合的對比分析,然后根據一定的標準來選取最佳方案。選擇的標準可能是:
以最少的費用實現一個既定的目標,或是以現有的資源實現最大的效果。常要采用數學模型對費用和效果的變化模式以及費用和效果的關系進行走化描述。
項目預算雖然主要適用于政府部門和事業單位,但對企業尤其是大型業也同樣適用。事實上,在許多大型企業中,也不同程度地存在制定計劃制定預算脫節的現象。制定預算一般是企業財務部門的職責,而制定計劃是企業的計劃部門和各個職能部門的工作。財務部門在制定預算時,由于受時間和其他條件的限制,很少能夠搞清技術開發、工程、銷售、人事等部門計劃的實際經費需要,而這些部門為了自身的利益,也有意夸大實際的經費需要。
此外,按會計科目編制預算是很難制訂出合理標準的。例如差旅費、印刷及辦公用品費、描圖費、售后服務費、教育培訓費等,如果不是從計劃的角度,逐項確定然后加以匯總則是很難說清楚總支出到底應該是多少的。因此采用項目預算法能夠在一定程度上改善這種狀況。
成本分析方法主要分為對比分析法,連鎖替代法,相關分析法。
對比分析法 對比分析法是通過成本指標在不同時期(或不同情況)的數據的對比,來揭露矛盾的一種方法,成本指標的對比,必須注意指標的可比性。 比較形式 (1)絕對數比較,如上年產品單位成本10元,本年產品單位成本為9.5元; (2)增減數比較,如本年成本比上年降低0.5元; (3)指數比較,如本年成本比上年降低5%。
連鎖替代法 也稱連鎖置換法、連環替代法。它是確定引起某經濟指標變動的各個因素影響程度的一種計算方法。
適用范圍:在幾個相互聯系的因素共同影響著某一指標的情況下,可應用這一方法來計算各個因素對經濟指標發生變動的影響程度。 計算方法 (1)在計算某一因素對一個經濟指標的影響時,假定只有這個因素在變動而其它因素不變; (2)確定各個因素替代順序,然后按照這一順序替代計算; (3)把這個指標與該因素替代前的指標相比較,確定該因素變動所造成的影響。
計算原理 設某一經濟指標A是由x, y, z三個因素組成。其計劃指標A0是由x0, y0, z0三個因素相乘的結果;實際指標A1-是由x1, y1, z1三個因素相乘的結果: A0=x0·y0·z0 A1=x1·y1·z1 其計劃與實際的差異(V)為: V=A1-A0 在分析各因素的變動對指標影響時,首先,確定三個因素替代的順序依次為x, y, z;其次,假定其它兩個因素y, z不變,先計算第一個因素x變動對指標的影響;然后,在第一個因素已變的基礎上,計算第二個因素y變動的影響;依此類推,直到各個因素變動的影響都計算出來為止。
用公式表示: 第一個因素變動的影響(V1)計算如下: A0= x0·y0·z0 (1) A2=x1·y0·z0 (2) V1=(2)-(1)=A2-A0 上述計算,也可用下列公式計算出V1來。 V1=(x1--x0)y0z0 第二個因素變動的影響(V2)計算如下: A3= x1·y1·z0 (3) V2=(3)-(2)=A3-A2 第三個因素變動的影響(V3)計算如下: A1= x1·y1·z1 (4) V3=(4)-(3)=A1-A3 將各因素變動的影響加以綜合,其結果應與實際脫離計劃的總差異相等: V=V1+V2+V3 相關分析法 企業的各種經濟指標,存在著相互依存關系,一個指標變了,就會影響到其他經濟指標。
例如:生產數量的變化,必然會引起成本的相應變化,利用數學方法進行相關分析,找出有關經濟指標之間規律性的聯系,即為相關分析法。
總價措施包括:
1、安全文明施工;
2、夜間施工增加;
3、二次搬運;
4、冬雨期施工增加;
5、已完成工程及設備保護。
其余措施費則為單價項目。
拓展資料
總價措施費就是有計算基數然后乘以費率來計算金額的項目,如:安全防護,文明施工費。
單價措施費就是根據定額子目來計算金額的項目,如腳手架、模板、超高等。
可以從兩方面來區分“總價措施項目費”和“單價措施項目費”,一是發生是否確定,二是計算方式。
總價措施項目費,是施工前不能確定發生多少的,并以“計算基礎”乘以某一費率,像冬雨夜施工、二次倒運、已完工程及設備保護、非夜間施工照明……,這些很可能發生,但發生多少在施工前并不能確定;
單價措施項目費,是根據施工方案、施工工藝能確定的,像大型機械進出場及安拆、混凝土模板及支架(撐)、腳手架、垂直運輸。這些的計算是按臺次價格或者平米單價來計算。
項目成本是的費用構成:
(1)項目定義與決策工作成本;
(2)項目設計成本;
(3)項目采購成本;
(4)項目實施成本。
具體的項目成本科目:
1)人工成本(各種勞力的成本)
2)物料成本(消耗和占用的物料資源費用)
3)顧問費用(各種咨詢和專家服務費用)
4)設備費用(折舊、租賃費用等)
5)其他費用(如保險、分包商的法定利潤等)
6)不可預見費(為預防項目變更的管理儲備)
項目成本,就是指項目消耗和占用資源的數量和價格的總和,在施工項目中,對項目成本的管理控制是公司降低成本的關鍵。
施工技術措施項目費用計算方法:
大型機械設備進出場及安拆費+冬雨季施工增加費+夜間施工增加費+安全文明施工費+特殊地區施工增加費+腳手架工程費+已完工程及設備保護費+工程定位復測費+二次搬運費+臨時設施費=施工措施項費
措施項目費是指為完成建設工程施工,發生于該工程施工前和施工過程中的技術、生活、安全、環境保護等方面的費用。
擴展資料:
臨時設施費有以下三部分組成:
1、周轉使用臨建(如,活動房屋);
2、一次性使用臨建(如,簡易建筑);
3、其他臨時設施(如,臨時管線)。
其他臨時設施在設施費中所占比例,可由各地造價管理部門依據典型施工企業的成本資料竟分析后確定。
參考資料:
搜狗百科-措施費
搜狗百科-項目措施費
聲明:本網站尊重并保護知識產權,根據《信息網絡傳播權保護條例》,如果我們轉載的作品侵犯了您的權利,請在一個月內通知我們,我們會及時刪除。
蜀ICP備2020033479號-4 Copyright ? 2016 學習鳥. 頁面生成時間:2.739秒
